Peixian Subsidiary
一、一期工程
1. 工程规模:日处理能力为2.5万m3/d。
2. 厂外截污干管工程:与污水处理厂配套的日过流量为5万m3/d、总长度为3公里的厂外截污主干管工程由沛县人民政府投资建设。
3. 工程投资、建设及运营(BOT)单位:江苏大众水务集团有限公司。
4.工程总投资:2800万元。
5.工程吨水处理能力投资(不含一、二期工程一次征用的共60.3亩土地费用):约660元/ m3·水。
6.工程占地:36.59亩。
7.工程绿化占地:约38%。
8.主处理工艺:水解酸化+好氧+接触过滤。
9.工程运作方式:BOT特许经营。
10.特许经营期限:30年。
11. 污水处理单价: 0.80元/ m3·水
12. 融资方式: 由投资人直接融资即公司股东通过资产抵押和第三者担保获得商业银行贷款,融资成本较高(6.8%)。
13. 开工日期: 2003年10月18日。
14. 竣工日期: 2005年12月10日。
15. 进水调试运营日期: 2005年12月18日。

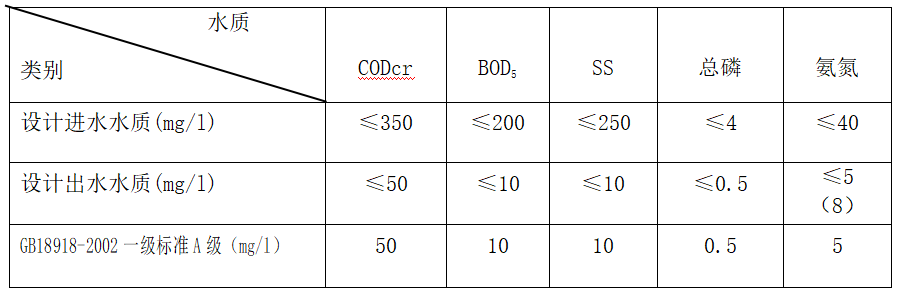

16.设计污水进水水质及排放标准:

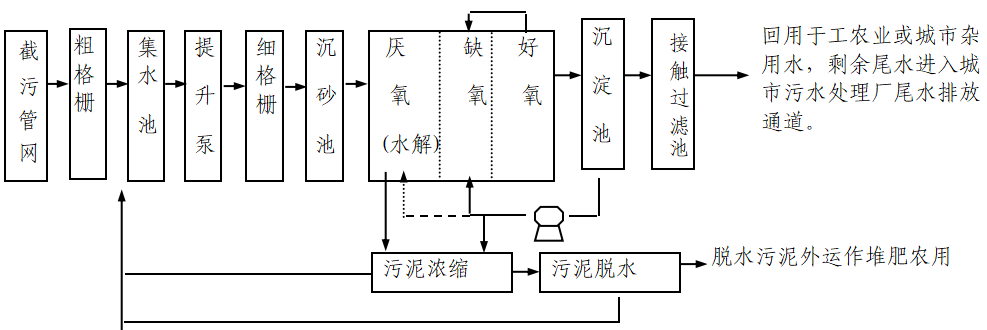

17.本工程设计的污水处理工艺:
二、二期工程
1. 工程实施地点:沛县沛城污水处理厂内,一期工程西侧。
2. 工程规模:日处理能力2.5万m3/d
3. 工程项目审批部门:可研和初设已经徐州市发改委批复
4. 工程实施主要内容:新建生化池、沉淀池、接触过滤池、消毒池、污泥浓缩池、细格栅池、旋流除砂池、鼓风机房、回流泵房、加氯间、新上500KVA 变压器、高低压配电柜及相关工艺设备、管线、阀门。
5. 工程投资、建设及运营(BOT)单位: 江苏大众水务集团有限公司
6. 工程总投资:3200万元
7. 工程设计的主体工艺:A2/O(水解酸化+好氧+接触过滤池)
8. 工程运作方式:BOT特许经营
9. 特许经营期限:30年
10. 工程领导单位:沛县建设局
11. 工程建设单位:江苏大众水务集团有限公司
12. 工程设计单位:徐州市市政设计院有限公司
13. 工程施工单位:江苏大众水务集团有限公司
14. 工程监理单位:南京工大建设监理有限公司
15. 工程质监单位:沛县建筑工程质量监督站
16. 开工日期:2008年6月10日
17. 竣工日期:2009年1月31日

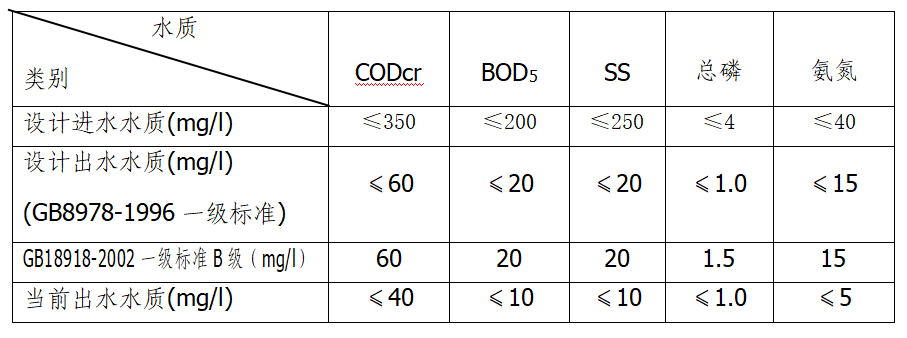

18. 设计污水进水水质及排放标准

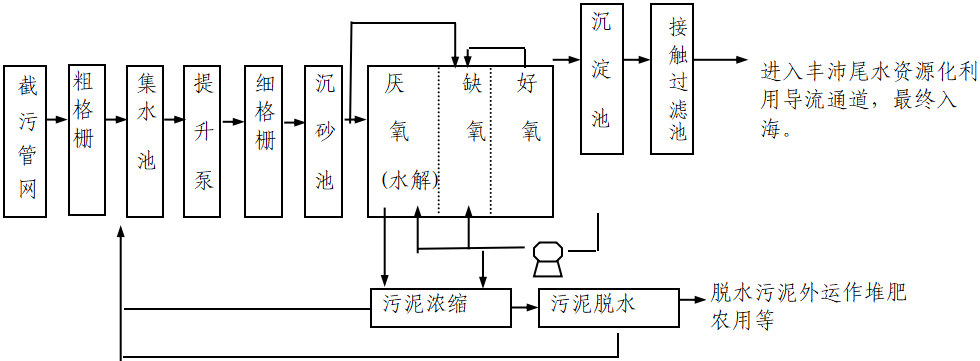

19.本工程设计的污水处理工艺:
三、一期提标改造工程:
1、工程实施地点:沛县沛城污水处理厂内原一期工程范围内
2、工程规模:日处理能力2.5万m3/d
3、工程项目审批部门:环评经沛县环保局批复;立项、可研及初设经沛县发改委批复
4、工程实施主要内容:新建一组过滤池、碳源加药间、消毒间,对原一期工程工艺系统进行技术改造,使之处理后的水达到GB18918-2002城镇污水处理厂一级A标准;增加视频及监控,中控系统改造,增加工艺间及进、出水口的在线监控仪器
5、工程投资、建设、运营单位:江苏大众水务集团有限公司
6、工程总投资:890万元
7、工程运作方式:BOT特许经营
8、污水处理单价:0.96元/m3.水
9、工程领导单位:沛县水利局
10、工程建设单位:江苏大众水务集团有限公司
11、工程设计单位:徐州市市政设计院有限公司
12、工程施工单位:江苏大众水务集团有限公司
13、工程监理单位:江苏海联建设项目管理公司
14、工程质监单位:沛县建筑工程质量监督站
15、开工日期:2013年4月1日
16、土建、安装竣工日期:2013年7月10日
17、调试日期:2013年8月12日
18、环保验收日期:2013年11月28日
19、设计进、出水水质及排放标准:同于二期工程相关指标

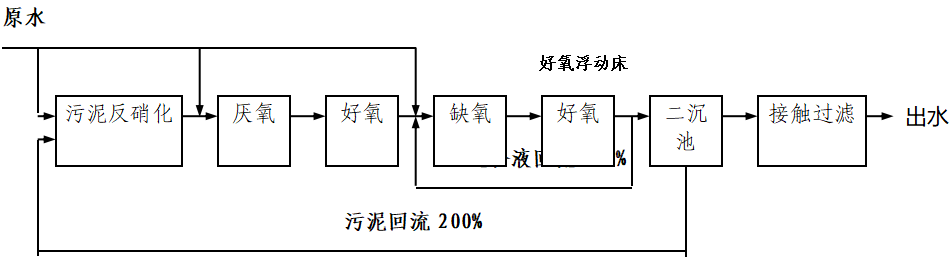

20.本工程设计的污水处理工艺:
四、增能技改工程:
1、工程实施地点:沛县沛城污水处理厂内原一期、二期工程范围内。

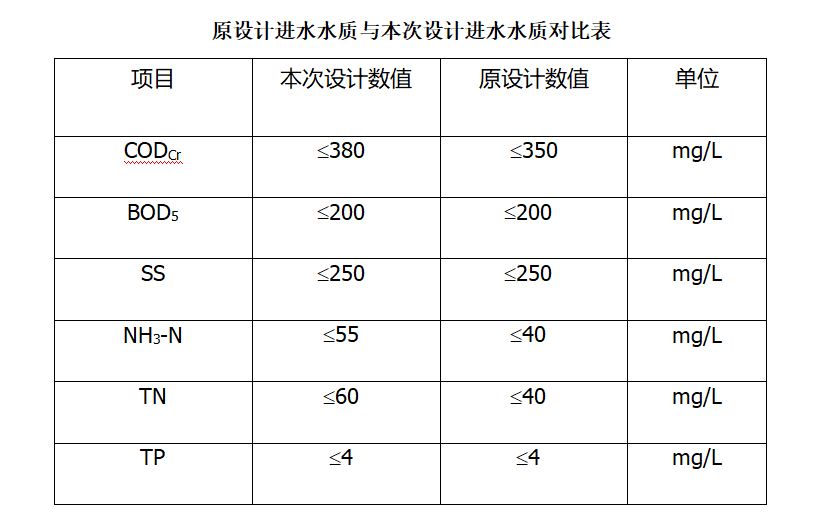

2、由于垃圾渗滤液的进入,对处理水量产生较大的影响;伴随着市政管网污水量的不断增加,为保证能有效的处理市政管网所有污水,故此需要对现有污水处理厂工艺进行改造升级,建设内容为:垃圾渗滤液收集系统、除臭系统;改造及更换设备的构筑物为:纤维转盘滤池、粗格栅、细格栅、生化池、沉淀池、鼓风机房、纤维转盘滤池、回流泵房以及脱水机房等原有建构筑物,将污水处理能力提升至5.5万m3/d。进水水质做如下变更:
工程于2018年9月1日开工建设,目前仍在施工过程中,工程预计总投资2600万元,预计完工日期为2019年4月底。
五、工程建设必要性:
沿河原本是为引微山湖水即京杭运河水进行农灌和防洪排涝的人工河,随着城市规模的扩大和经济的发展,渐成为沛县城区通往京杭大运河的纳污和排洪沟,因此沛城污水处理厂项目的建设是解决沛县城区污染问题和南水北调工程治污问题的当务之急,是沿河李集桥断面水质达标的根本保证。
沛城污水处理厂位于沿河下游与沛县东环路交汇处,服务范围为沿河上游汇水区域即整个沛县城区,服务面积约50km2, 服务人口约40万人。经处理后的尾水排入丰、沛尾水导流通道,最终入海。
六、本处理工艺的技术特点:
1、本工艺的一级物理处理采用栅缝为3mm的细格栅,取代了传统的初沉池,提高了无机物的固液分离效率,提高了后续的生化流程的污泥质量,同时保留了对后续生化处理有用的有机物,有利于除P脱N。
2、本工艺的二级生化处理,采用低能耗、低污泥产量的“水解酸化+好氧”处理工艺:①采用水解酸化生物反应器,将水解反应器设计为下布水升流式污泥床,利用在污泥床平面内均布的布水点和升流时的水力淘洗作用,实现污水和水解酸化菌的充分混合,在不采用水下搅拌器即无动力消耗(仅有一点水头损失)的情况下,取代了传统的初沉池和污泥消化池,去除悬浮物,降解有机物,实现了污水、污泥的一次处理,使得COD、BOD5、SS等有机物去除40%左右,污泥产量降低40—50%。②为了脱氮需要,
从曝气池末端回流一部份曝气混合液,利用这部分回流混合液驱动射流器,取代了传统的水下搅拌器,对缺氧段进行充氧和搅拌,实现了缺氧区混合液的回流、搅拌和充氧三个功能的一体化,提高了能源利用率。
3、本工艺的三级处理即补充净化处理,采用低能耗的接触过滤工艺:利用沉淀池出水的剩余水位,对二沉池的出水进行过滤,进一步去除COD、SS、P以及N等有机物,并大大降低了污水的浊度。由于采用特别设计的低能耗接触过滤池,从而使过滤由过去高能耗工序变为低能耗工序,节约了能耗。
4、与传统的污水处理厂设计不同,本工程设计大部分构筑物为半地下式,利用挖出的土方,在符合设计规范的构筑物周围筑成毛石护坡,这样,不仅能延长构筑物寿命;而且在冬季又有保温作用,有利于提高生化处理效果,同时也是宽阔的人行道,再在护坡上点缀建筑绿化小品,既便于操作巡视,又增添厂区景观。而一般的工艺,则是从一个构筑物到另一个构筑物,需要上下爬梯,很不方便。
七、本处理工艺污泥处置情况
本工艺一、二期合计设计处理水量为5万吨,实际处理水量在每日4.8万吨左右,日产生含水率≤80%的污泥产量约48吨左右。污泥处置主要去向有四处:
1、污泥运往制作复合肥或有机肥的厂家和个人作为制作肥料的原料,这占整个污泥量的98%;
2、污泥被周边工业企业的厂内污水处理站拉去作种泥,这占整个污泥量的2%。
八、污染处理设施环保验收情况
1、一期工程于2005年12月18日进水调试,调试期为三个月,2006年8月21日9时至2006年8月24日9时徐州市环境监测中心站对一期工程进行了连续72小时的水质、噪声、污泥、大气的验收监测,各项指标均符合要求。徐州市环保局于2006年11月4日对一期工程进行了环保验收并一致通过。
2、二期工程于2009年6月15日进水调试,调试期为三个月。2009年9月16日10时至2009年9月18日10时徐州市环境监测中心站对二期工程进行了连续48小时的水质、噪声、污泥、大气的验收监测,各项指标均符合要求。2009年11月20日,徐州市环保局对沛县污水处理厂二期工程进行了环保验收并一致通过。
3、一期提标改造工程于2013年7月10日通过土建、安装竣工验收,8月12日由沛县环保局核准进入调试运行,调试期为三个月。2013年10月24日至25日沛县环境监测站对该项目进行了48小时现场连续采样监测,12月4日至5日对该项目的大气项目(氨气、硫化氢、臭气浓度等)进行了补充监测。验收监测期间,各项指标均符合GB18918-2002《城镇污水处理厂污水排放标准》中的一级A标准。2013年11月22日沛县环保局对该项目进行了竣工验收,并于2014年1月8日形成现场核查意见,该项目环保验收一致通过。
九、在线监测系统购买、安装、调试、运行等情况
1、一期工程:2006年3月22日,厂方购买了日本堀场HORIBA有机污染物监测仪壹台,同期购买出口流量计壹台;2007年11月22日,厂方购买了南京德宏数码公司的数采仪壹台,并于同年12月与徐州市环境监控网联网。上述仪器设备放在一期加氯间控制室内。
2、二期工程:2009年厂方又购买了日本堀场HORIBA有机污染物监测仪及其超声波明渠流量计;2009年12月,厂方购买了南京德宏数码公司的数采仪壹台。经过设备厂家人员的调试比对,于12月6日与徐州市环境监控网联网。
随着监管力度的加强,我厂应徐州市环境监察支队的要求陆续于2011年4月加装的一台进水口COD监测仪(美国哈希),2011年8月安装了进水口氨氮监测仪(美国哈希)及出水口氨氮检测仪(美国哈希)。2012年5月将原有的两台出水口南京德宏的数采仪进行了更新,按要求更换为南京长距厂家出产的新型数采仪,并在进水口也加装了相同型号的数据采集仪。至此,进、出水口所有在线监测仪表数据均同步上传至监控平台。经过几个月的连续无故障运行,于2012年9月底经过徐州市环境监察支队、平台运维单位(南京神采)、数采仪厂家(南京长距)现场联合验收,一致通过。
3、一期提标改造工程施工期间,我厂又安装了总出水口流量计,并将一、二期出水口合并,在总出水在线仪表室加装了美国哈希出产的:COD、NH3-N、TP、TN、PH等在线检测仪及数采仪,各在线检测实时数据与国家环保部、省、市、县环保监控平台联网并通过了市、县环保部门组织的验收。
4、我厂现有出水口在线监测仪表按照国家相关文件要求已经委托给具有相关资质的第三方进行代运维,同时沛县环保局监测站每月均会对我厂在线仪表进行比对监测并进行盲样检测,对监测数据的有效性进行审核。每季度,由县环境监测站全天间断取水五次,送往徐州市水文局进行重金属及阴离子表面活性剂等项目的检测。
5、沛县水利局安排人员24小时驻守我厂,对我厂进水水量实施全天候监管。水利局已在我厂进水口完成了进水流量计的安装,用于我厂处理水量的监管。
十、相关制度建立健全情况
我单位自2005年12月投产运营以来,按照江苏省住建厅制订的《江苏省城镇污水处理厂运行管理考核标准》的要求,相继制订《工艺运行操作规程》、《中控、化验及在线仪表操作规程、安全规程》、《安全文明生产管理制度》、《巡视管理制度》、《员工薪酬及考核奖惩办法》等制度,并得以很好的运用执行,从而有力地保证了污水处理厂一、二期工程良好地运行,保证了我厂污水处理的全面达标排放,有力地保证了李集桥断面的稳定达标。
